今日,洛报融媒记者从洛阳市轨道交通集团获悉,作为我市地铁1号线重要配套工程的首条外部地下电力廊道主体完工,开始进入机电设备等后续安装工序,为1号线月开通运营奠定基础。
今日,洛报融媒记者从洛阳市轨道交通集团获悉,作为我市地铁1号线重要配套工程的首条外部地下电力廊道主体完工,开始进入机电设备等后续安装工序,为1号线月开通运营奠定基础。

今日,洛报融媒记者从洛阳市轨道交通集团获悉,作为我市地铁1号线重要配套工程的首条外部地下电力廊道主体完工,开始进入机电设备等后续安装工序,为1号线月开通运营奠定基础。

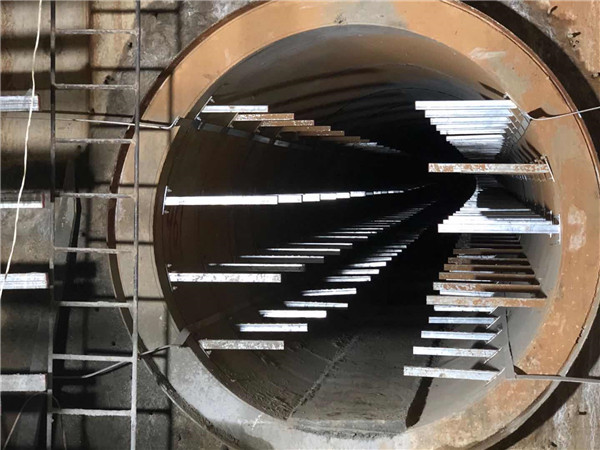

这条外部地下电力廊道属于牡丹广场地铁站主变电所,全长5.3公里。目前,该电力廊道的15个区间已经全部贯通,计划今年7月底前具备米乐M6 m6米乐投用,建成后的主要功能是满足地铁1号线运营用电需求,同时为地铁后续线路用电需求预留空间。
据介绍,该电力廊道建设中还首次采用了盾构顶管作业法建设地下管廊。这种施工法不仅能够避免施工路段“开膛破肚”,更好兼顾工程建设与群众米乐M6 m6米乐出行,在建设速度上也是常规开挖施工的3倍,为今后城市管廊建设施工积累了经验。
洛阳市轨道交通集团相关负责人介绍,施工单位先后投入了10台顶管机,采用盾构顶管法进行建设,顶管机直径2.95米,与我市地铁主线米的盾构机相比小了许多,该电力廊道的面积也只有地铁主线隧洞面积的四分之一。
“地下管线密布等因素造成场地狭小,带来顶管机吊装受限等问题,给廊道建设带来了不小困难,部分施工区域紧邻高压电塔,安全风险也很高。”洛阳市政集团项目负责人薛国鼎介绍,为此专门遴选了盾构技术过硬的厂家和施工管理经验丰富的人员组成攻坚队伍,结合建设实际不断优化施工组织和管理方式,较原计划工期提前2个月完成建设任务。
洛阳市轨道交通集团建管公司副经理刘君介绍,按照规划,地铁1号线共配建两条外部地下电力廊道。除此次完工的牡丹广场站主变电所附属外部地下电力廊道外,全长6.6公里的1号线丽景门变电所附属外部地下电力廊道也在按计划加快建设。(洛报融媒记者 李东慧 通讯员 马毓鋆)
返回洛阳网首页
重磅!洛阳地铁1号线号线座车站咋命名 请您来提建议2020-01-06
洛阳地铁1号线配套电力廊道月底前建成完工 2号线号线号线联络通道实现贯通 两条地铁线
平时孩子学业繁忙,对一些不是急症的身体问题,不少家长选择趁假期给孩子“查缺补漏”。
