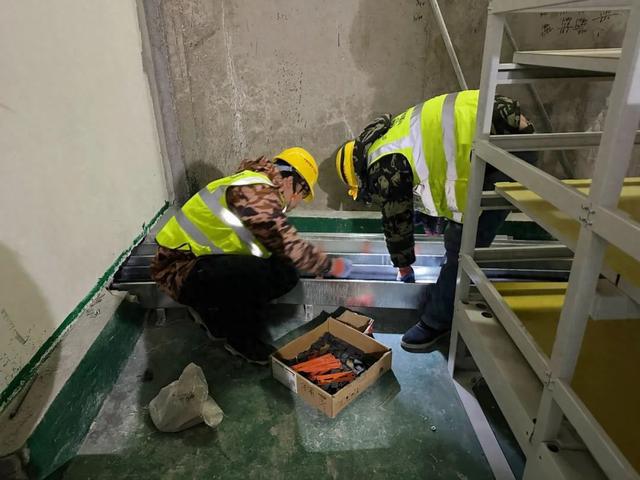

随着太原地铁1号线“洞通”和“轨通”两个重大节点的完成,“电通”成为下一个攻坚的重点。在1号线龙城大街东站,施工人员正月初七就已经全部到岗,在克服施工环境复杂、多专业交叉以及冬季施工等因素影响的同时,不断优化米乐M6 m6米乐施工方案,全力推进设备安装、电缆敷设。

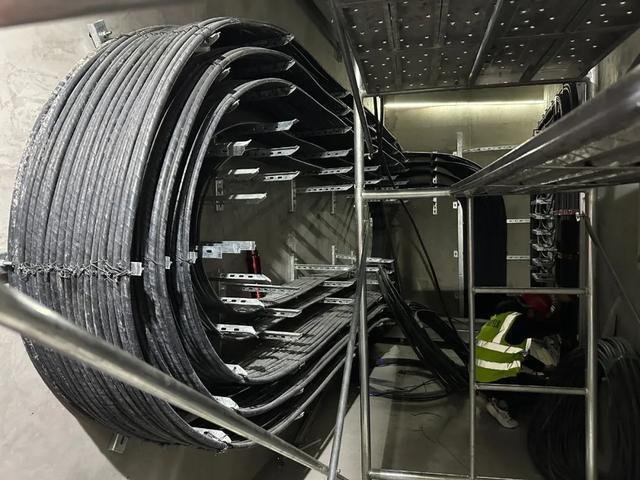

“我们现在配的这个管子,整个站里面广播系统。那边是线缆敷设,就是全站的摄像机。我们所有的同事们都准时赶在正月初七来,就是为了确保现场的施工进度能够高效率完成,保证网通、电通能够顺利完成。”

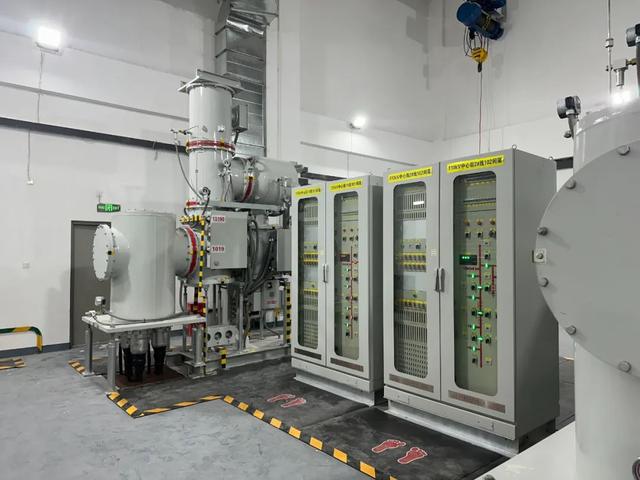

太原地铁1号线座,以及中心街东和下元两座110千伏主变电站。这两座主变电站是地铁运行的“心脏”,为全线提供电力保障。在中心街东主变电所,记者看到,变压器嗡嗡作响,市政电网已成功送电,在地铁正式运营后,它将承担柳巷南至武宿机场15个车站和1个停车场的供电需求。
“国家电网进来的110千伏的交流电,通过主变压器变成咱们地铁需要的电压等级是35千伏的交流电。咱们南边的这15个站正常情况都是由咱们中心街主变电所给供电。”
目前,太原地铁1号全线正围绕“四电”施工全力推进,确保信号、通信、供电、接触网、综合监控系米乐M6 m6米乐统等按时完成施工任务。据了解,正线第一批进场车站已经完成工程总量的70%、第二批进场车站施工任务也已过半,区间系统各专业施工正有序推进。
“现在的主变电所已经带电了,我们前期的单体调试方面已经做完了,下一步就是等待联调单位进来进行联调联试。联调联试它就牵扯到整条线的各家配合进行一个统一调试,为了保证后期这个运营正常,针对每一项工他都要实验。”记者徐敏、通讯员薛云报道
