直击广汕高铁增城南站电力安装最新进展
发布时间:2024-03-07 22:02:54

  广汕高铁增城南站施工现场传来最新进展!记者3月16日获悉,增城南站工程正在有m6米乐官网 米乐M6平台入口序推进,施工进度也有明显进展,项目主体站房周边主要进行电力安装、轨道检测、信号指示铺设等工作。

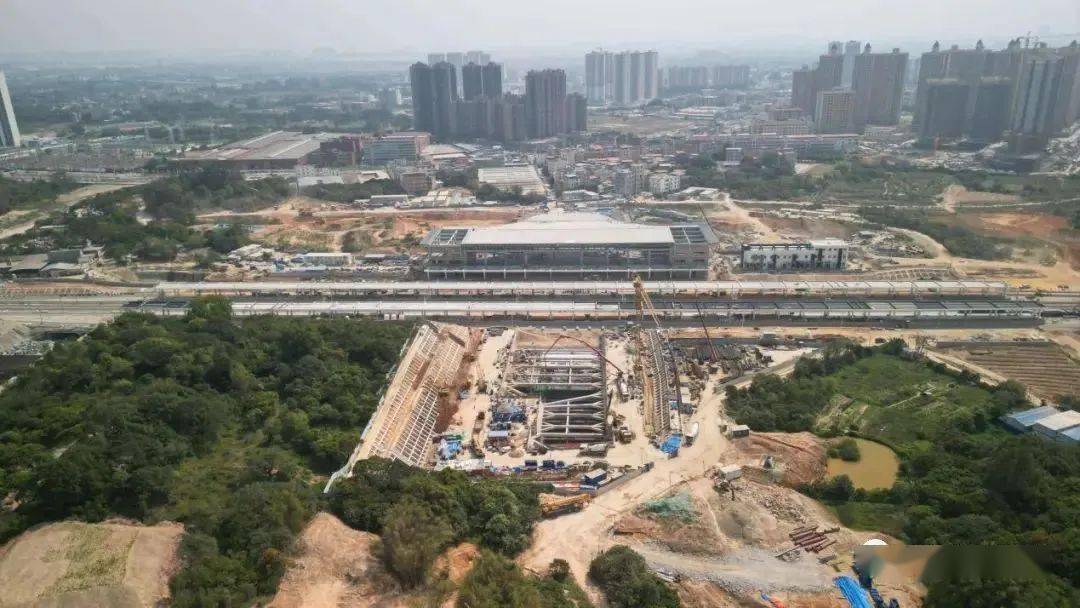

直击广汕高铁增城南站电力安装最新进展(图1)

  广汕高铁自广州新塘站引出,终至汕尾站,设计时速350公里,线座车站。广汕高铁增城南站位于增城区石滩镇横岭村西北侧,距离主城区约7.5公里,与新城大道相邻,交通便利。该站房最高聚集人数1000人,为中型铁路旅客站房,车站总建筑面积9997平方米,站房形式为线侧平式站房。

  在增城南站主体站房处可以看到,轨道方面正轨、轨枕、道岔、砂石等材料基本铺设好,户外候车站台部分进行封顶施工,主体结构工程进行m6米乐官网 米乐M6平台入口外墙粉刷,工人正在铺设沿线电力通信线路、指示信号灯,现场有小型挖机、铺轨机等设备检测铺轨情况,还有一列运载轨枕的牵引火车头停靠在已建好的轨道上。

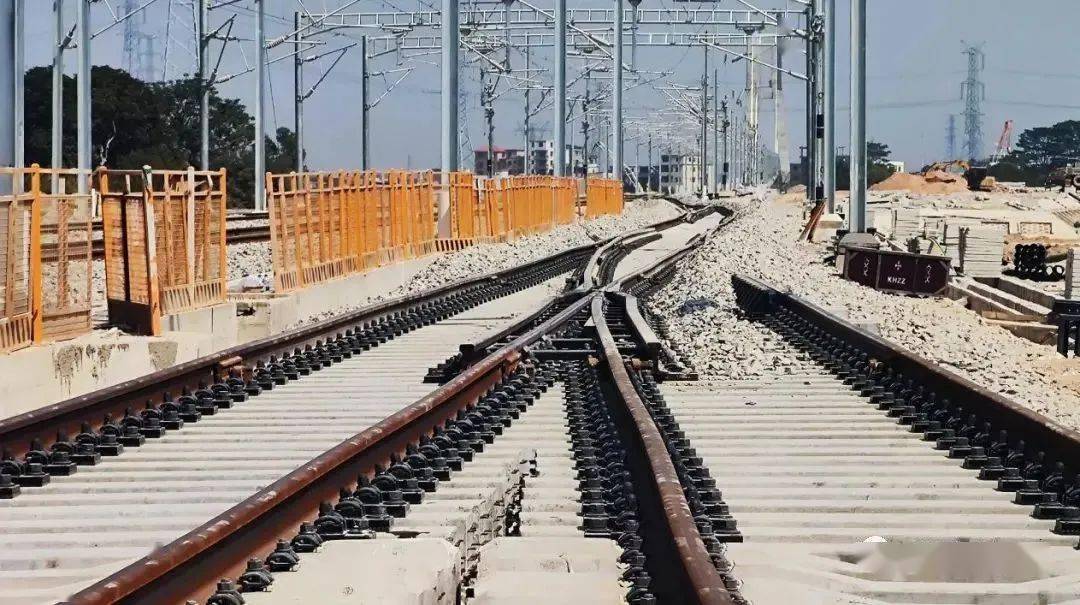

直击广汕高铁增城南站电力安装最新进展(图2)

  3月7日,广汕铁路新建广州(新塘)至汕尾铁路罗浮山10kV配电所一次受电成功,成为项目首座受电且带电运行的配电所。广汕高铁全长202公里,共设7座10kV配电所,主要承担沿线铁路通信系统、信号系统、信息系统、消防系统、车站生产生活房屋等供电任务。罗浮山10kV配电所是广汕高铁的首件工程,受电成功之后,对接下来项目四电工程推进起到了重要的助力作用。

  广汕高铁将于今年内运行通车。线路建成通车后,广州到汕尾的列车最快运行时间将由目前的2小时缩短至1小时内,对助推粤东地区和革命老区加快融入粤港澳大湾区,打造广州、汕尾“1小时经济生活圈”,助力沿线经济社会发展和乡村振兴具有重要意义。
